津潍高铁东营区段建设开启加速度

2024-01-31 18:13:36 大字体 小字体 扫码带走
打印

山东商报·速豹新闻网记者 白鑫燚



近日,由中铁十局承建的津潍高铁东营区段迁改工程再传捷报,在历经连续5天的停电施工后,其110千伏史郝线高压电力迁改施工顺利完工并恢复送电,实现了2024年津潍高铁东营区段“三电”迁改工程开门红,至此,津潍高铁架梁通道被打通,为下一步施工提速创造了先决条件。

据东营区交通运输部门介绍,该110kV电力线处于津潍高铁站前标段制梁厂上方,并上跨既有德大铁路、黄大铁路和新建津潍高铁,作为津潍高铁全线唯一跨越不同权属2条铁路的区段,迁改难度、协调任务都十分艰巨。

为加快津潍高铁站前施工进度,东营区交通局高度重视,牵头组织协调停电施工时间,中铁十局组织技术人员多次和设计、监理等6家单位论证、沟通并完善施工方案。

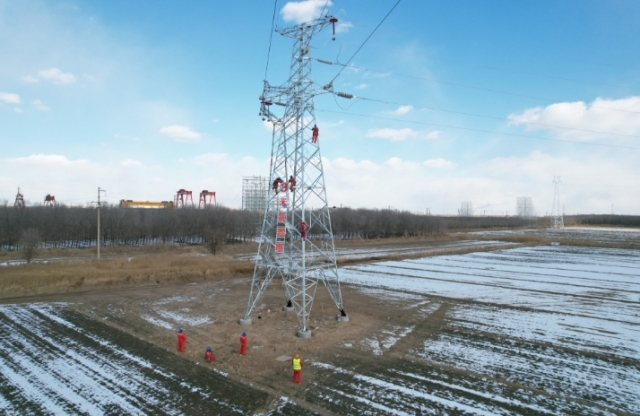

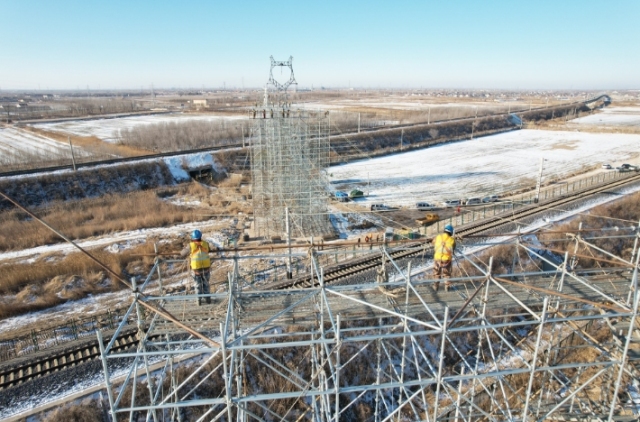

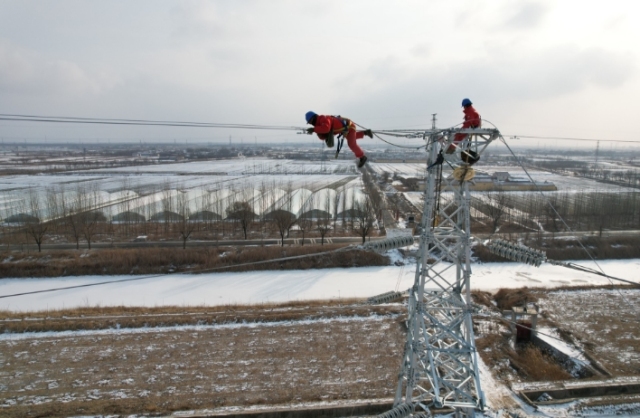

据中铁十局有关人员介绍,本次施工采用“优化上跨塔位、全面提升净空、封路封网作业”的施工方案。施工中,在国铁济南局、国能黄大公司、供电公司等有关单位通力协作下,先后开展了10次邻近铁路营业线施工、2次封锁铁路Ⅲ级施工,搭设了6基跨越架并对既有铁路接触网进行封网,克服降雪、大风等严寒天气,克服营业线封锁施工、高空作业安全压力突出等不利因素,共完成新建7基铁塔、展放地线导线7500米,拆除既有铁塔、门杆6基及地线导线等施工任务,确保本次迁改工程顺利完工。

速豹新闻网·山东商报编辑:王莹
